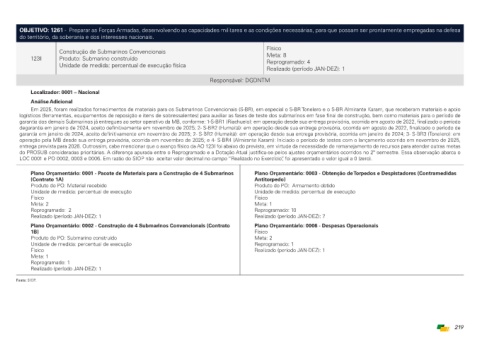

Page 218 - Relatório de Gestão 2025
P. 218
OBJETIVO: 1261 - Preparar as Forças Armadas, desenvolvendo as capacidades militares e as condições necessárias, para que possam ser prontamente empregadas na defesa
do território, da soberania e dos interesses nacionais.
Físico
Construção de Submarinos Convencionais
123I Produto: Submarino construído Meta: 8
Reprogramado: 4
Unidade de medida: percentual de execução física
Realizado (período JAN-DEZ): 1
Responsável: DGDNTM
Localizador: 0001 – Nacional
Análise Adicional
Em 2025, foram realizados fornecimentos de materiais para os Submarinos Convencionais (S-BR), em especial o S-BR Tonelero e o S-BR Almirante Karam, que receberam materiais e apoio
logísticos (ferramentas, equipamentos de reposição e itens de sobressalentes) para auxiliar as fases de teste dos submarinos em fase final de construção, bem como materiais para o período de
garantia dos demais Submarinos já entregues ao setor operativo da MB, conforme: 1-S-BR1 (Riachuelo): em operação desde sua entrega provisória, ocorrida em agosto de 2022, finalizado o período
degarantia em janeiro de 2024, aceito definitivamente em novembro de 2025; 2- S-BR2 (Humaitá): em operação desde sua entrega provisória, ocorrida em agosto de 2022, finalizado o período de
garantia em janeiro de 2024, aceito definitivamente em novembro de 2025; 2- S-BR2 (Humaitá): em operação desde sua entrega provisória, ocorrida em janeiro de 2024; 3- S-BR3 (Tonelero): em
operação pela MB desde sua entrega provisória, ocorrida em novembro de 2025; e 4- S-BR4 (Almirante Karam): Iniciado o período de testes com o lançamento ocorrido em novembro de 2025,
entrega prevista para 2026. Outrossim, cabe mencionar que o avanço físico da AO 123I foi abaixo do previsto, em virtude da necessidade de remanejamento de recursos para atender outras metas
do PROSUB consideradas prioritárias. A diferença apurada entre o Reprogramado e a Dotação Atual justifica-se pelos ajustes orçamentários ocorridos no 2º semestre. Essa observação abarca o
LOC 0001 e PO 0002, 0003 e 0006. Em razão do SIOP não aceitar valor decimal no campo “Realizado no Exercício”, foi apresentado o valor igual a 0 (zero).
Plano Orçamentário: 0001 - Pacote de Materiais para a Construção de 4 Submarinos Plano Orçamentário: 0003 - Obtenção de Torpedos e Despistadores (Contramedidas
(Contrato 1A) Antitorpedo)
Produto do PO: Material recebido Produto do PO: Armamento obtido
Unidade de medida: percentual de execução Unidade de medida: percentual de execução
Físico Físico
Meta: 2 Meta: 1
Reprogramado: 2 Reprogramado: 10
Realizado (período JAN-DEZ): 1 Realizado (período JAN-DEZ): 7
Plano Orçamentário: 0002 - Construção de 4 Submarinos Convencionais (Contrato Plano Orçamentário: 0006 - Despesas Operacionais
1B) Físico
Produto do PO: Submarino construído Meta: 2
Unidade de medida: percentual de execução Reprogramado: 1
Físico Realizado (período JAN-DEZ): 1
Meta: 1
Reprogramado: 1
Realizado (período JAN-DEZ): 1
Fonte: SIOP.
219
